精益算账嵌全程 抢修攻坚提效能
2026年08月17日 11 信息员 字号
分享到:

今年以来,公司紧扣“提质增效年”主题主线,持续深化拓展“四种经营理念”,将精益算账、协同创效思维深度融入设备检修全流程,抢抓煤气供应窗口期统筹部署,圆满完成2#锅炉、3#机组抢修及3#炉专项检修消缺全部任务,累计完成239项计划项目、18项厂控重点任务,为全年生产经营目标落地筑牢坚实支撑。

640 (10).jpg

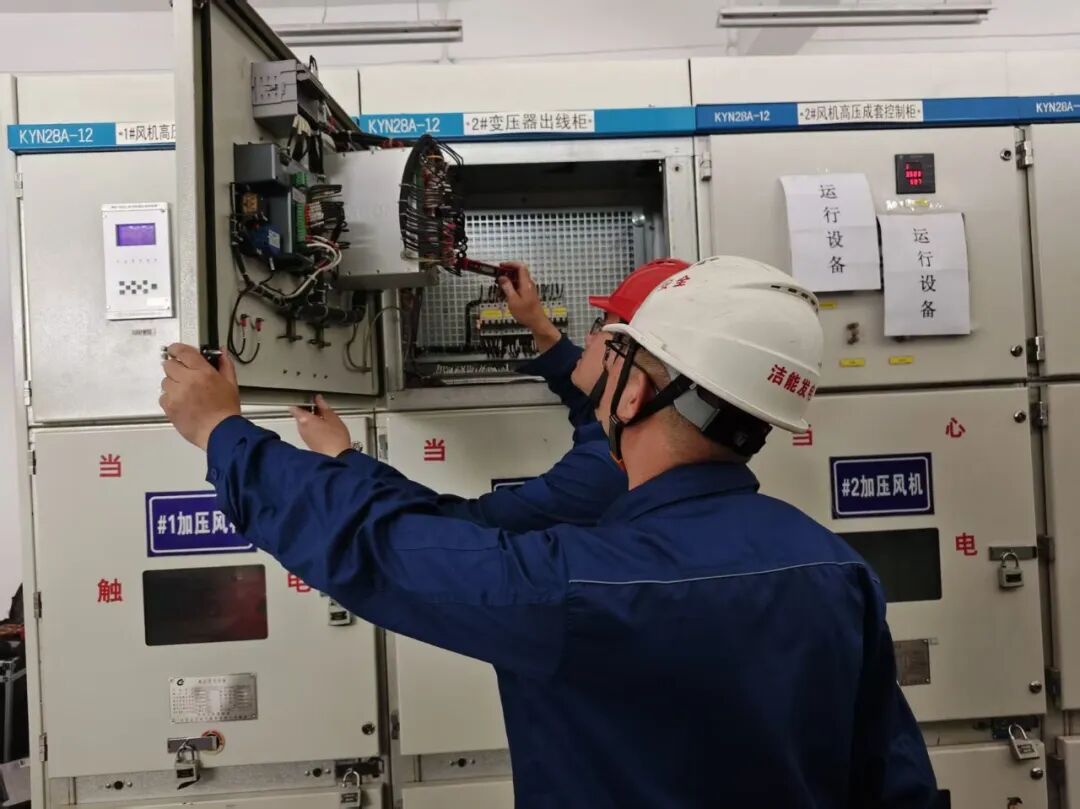

攻坚深层缺陷 协同处置筑牢安全底座

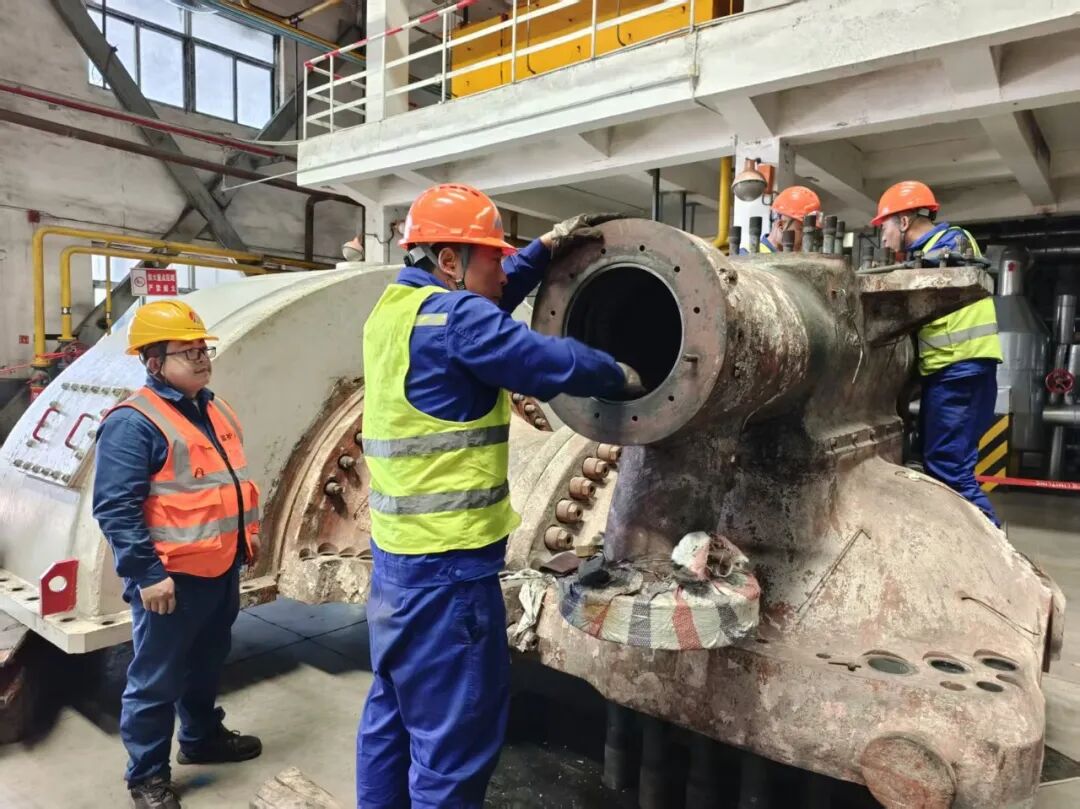

本次抢修直面设备长期运行积累的隐蔽性难题,3#汽轮机组A级抢修揭缸后,相继发现转子外圆磨损等问题。公司坚持协同创效,第一时间联动厂家、施工及技术团队启动专项方案:受损转子、隔板组件返厂完成补焊修复、高速动平衡及无损检测;缸体裂纹采用专业焊接工艺分段施焊、消应力缓冷处理,全部处置均通过探伤验收。针对突发缺陷带来的工期压力,指挥部动态调整施工网络,穿插平行工序压缩影响,累计治理9项隐蔽性设备问题,彻底消除机组带病运行隐患,并网后轴系瓦振、瓦温等关键指标全面优于抢修前水平。

640 (11).jpg

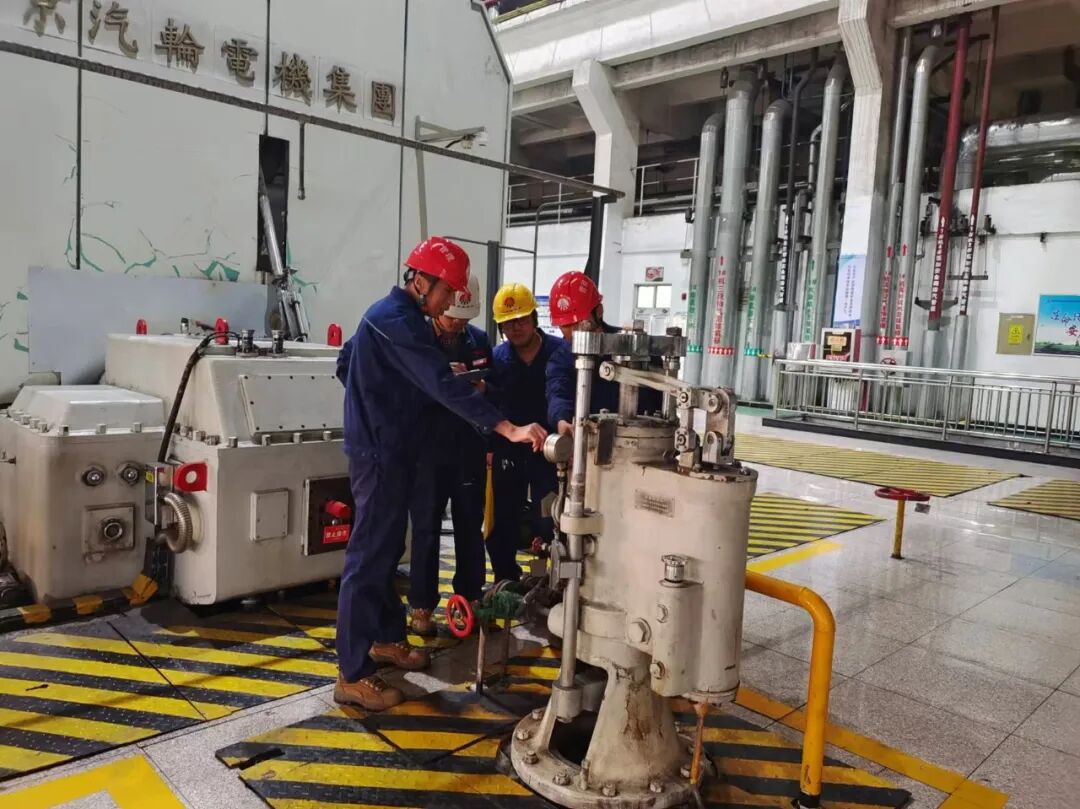

聚焦提质增效 技改升级释放经营效能

公司坚持“抢修+技改”一体谋划,以技术升级释放设备潜能。2#炉空预器完成整体更换并升级管束材质,改造后单塔出口氧含量由7.9%降至3%,锅炉蒸发量从160t/h提升至245t/h以上,增幅达34.69%;排烟温度下降10—15℃,热效率提升1%,同等负荷下引风机总电耗降低700kW,每小时煤气消耗量减少约3000Nm³,节能降耗成效显著。电气仪表系统同步完成励磁、TSI、DCS网络及高清监视系统升级,TSI胀差测量偏差控制在±0.05mm以内,DCS网络实现通信零丢包;同步完成脱硫系统防腐修补、喷淋层优化,设备运行可靠性与环保稳定性全面增强。

640 (12).jpg

强化全程管控 精益算账保障质效双

公司构建全链条抢修管控体系,将精益算账理念贯穿安全、质量、工期、成本各环节。所有作业方案、工作票提前编制审批,未出现因办票导致的现场窝工;固化每日抢修碰头会机制,做到问题当日协调、进度当日督办。严格外委单位准入与作业监管,8家外委单位全程受控;坚持班前安全交底、常态化巡查,累计闭环整改不规范作业5项,牢牢守住安全底线。推行三级质量验收制度,重点项目、隐蔽工序全程旁站见证,所有项目全部零返工、零质量缺陷。树牢过紧日子思想,多项核心任务由内部队伍自主实施,组织岗位人员参与消缺作业,有效压缩外协成本,实现抢修效益最大化。(庄文欢 辛小利)
