生产技术-陕西煤业化工集团神木能源发展有限公司
洁能分公司多措并举推进4#锅炉防磨
2022年09月21日 506 信息员 字号
分享到:

近日,4#机组检修如火如荼开展,公司认真策划锅炉空预器防磨工作,多措并举确保锅炉检修主线项目有序推进。


安全管控精准到位

分公司成立防磨检查及缺陷处理工作监护小组,明确监护职责,对防磨作业全过程进行监护。严格做好参修人员入厂和现场安全检查,有针对性地开展参修监护人员能力培训、外委人员入厂检查、工器具检查等工作,严格落实每日安全技术交底、管理人员到岗到位检查等要求,全员执行安全过程管控、手机APP风险辨识、落实“精准监护”管控要求,炉内作业实行在册管理人员和视频监护双向管控,确保作业安全。同时,对于各级人员检查发现的问题举一反三进行整改,将各项安全管控要求落实到位。

组织运转流畅高效

为保障检修期间防磨检查及缺陷处理工作有效运转,机组停运期间,组织开展防磨工作安全技术交底会,防磨小组成员、相关部门及参修各方负责人参加,明确防磨工作检查标准、检查范围、工期要求、质量要求及各区域责任人,强调防磨工作存在的风险点及安全管控要求,协调参修各方作业过程中存在的问题,为防磨工作按部就班开展做好铺垫。分公司每日召开检修碰头会,协调作业中存在的问题及明确下一步工作计划,全厂一盘棋,将项目推进过程中的各项要求落到实处。

质量工期齐抓共管

分公司严格落实各项工艺质量验收,记录检修作业过程。防磨检查实行外委队伍、监理、班组、车间四级管控,缺陷处理层层把控,交叉检查,对发现的缺陷当场定方案,分任务。严格把控管口封堵、材质确认、新管通球、对口焊接等环节,高压焊工不经试焊合格认证严禁进入现场,焊材管材未经材质确认严禁使用。认真执行三级网络计划,严格按照网络图控制工期,积极协调存在的问题,确保不影响防磨工作进度。

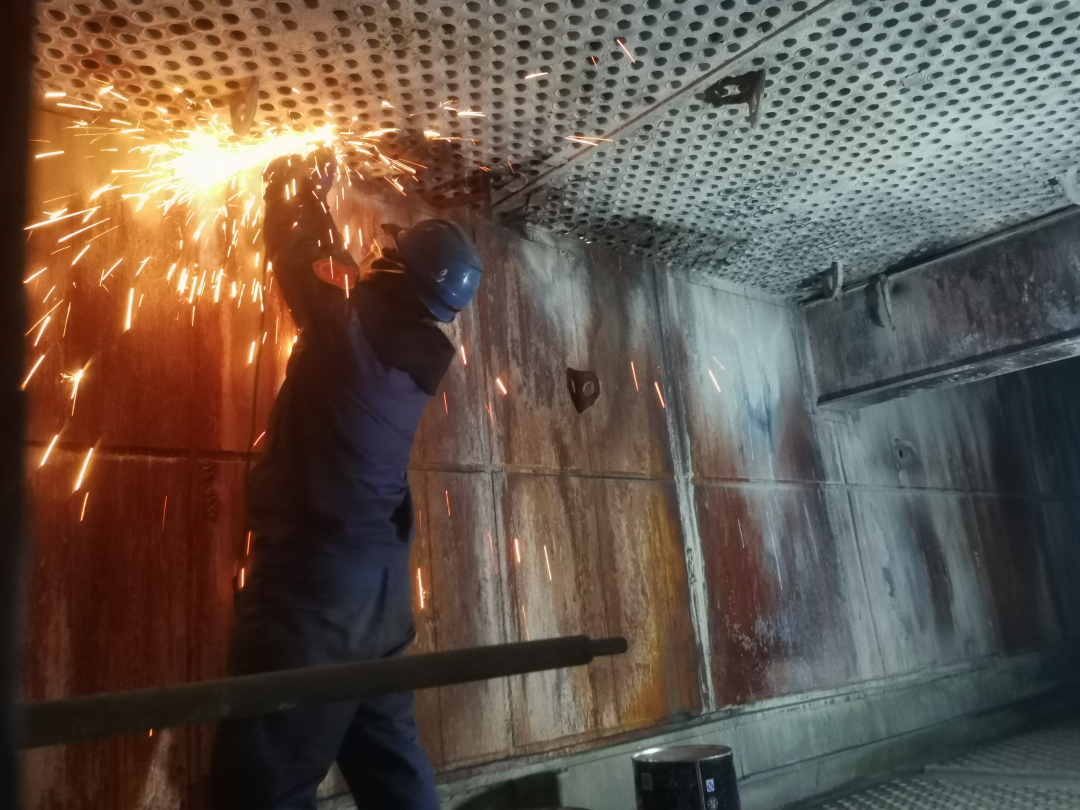

目前,4#锅炉受热面防磨防爆作业正在有序开展,水冷壁和尾部烟道受热面同步推进,为检修中期开展其他过热器常规检查工作提供工期保障,为圆满完成本次检修工作奠定基础。(刘荣)
